AKTUELLE BAUMASSNAHMEN

Kanal-Baustellen der EBU

Zur Zeit stehen bei zahlreichen Kanalbauten Sanierungen an. Hier finden Sie Informationen zu unseren aktuellen Baumaßnahmen.

Grabenlose Kanalsanierung in der Olgastraße (Bauzeit vor. April 2026 bis Frühjahr 2027)

Der in der Olgastraße verlaufende Olgasammler der EBU aus dem Jahre 1906 weist bauliche Mängel auf und muss saniert werden. Er leitet Abwasser aus der Weststadt dem Klärwerk auf Neu-Ulmer Seite zu. Die Sanierung des Kanals erfolgt grabenlos, das heißt, es ist keine Aufgrabung der Kanaltrasse erforderlich.

Die Sanierung des Sammlers erfolgt in 2 Bauabschnitten. Der aktuelle 1. Bauabschnitt erfolgt vom Hauptbahnhof ausgehend bis zum Landgericht. Der 2. Bauabschnitt schließt sich dem ersten an und geht vom Landgericht bis zum Willy-Brandt-Platz. Der 2. Bauabschnitt beinhaltet auch die Sanierung eines Kanals in der Frauenstraße zwischen Karl- und Olgastraße.

Der 1. Bauabschnitt beginnt am 07.04.2026 und soll Mitte August 2026 abgeschlossen sein.
Die Ausführung des 2. Bauabschnitts ist ab Mitte August 2026 bis zum Frühjahr 2027 vorgesehen.

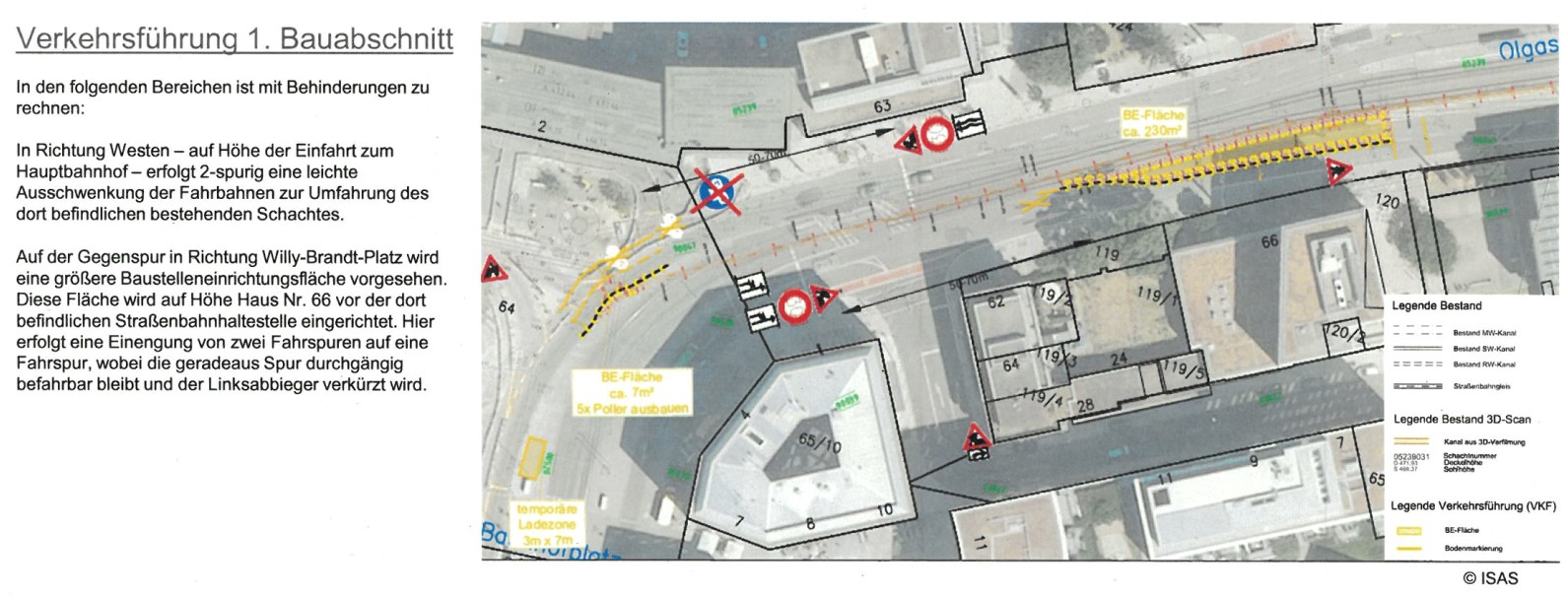

Lageplan       Verkehrsführung 1. Bauabschnitt

Kanalerschließung Himmelreich II in Jungingen (Bauende November 2026)

Die Stadt Ulm erweitert das Gewerbegebiet Himmelreich in Jungingen. Das Gesamtgebiet wird im modifizierten Mischsystem entwässert. Zur abwassertechnische Erschließung des Gebietes sind 1350 m Misch- und Regenwasserkanäle DN 600 bis DN 1200 m und zwei Versickerungsbecken mit einem Speichervolumen von 11.000 m³ zu errichten.

Für die Gesamtmaßnahme wird eine Bauzeit vom Anfang Oktober 2025 bis November 2026 veranschlagt. Die Gewerbegebietserschließung wird über die öffentlichen Verkehrswege angedient. Zeitweise kommt es zu einer Sperrung des Wirtschaftsweges in Richtung Hagen

Planungsunterlage

Kanalerneuerung Böblinger Straße (Bauende November 2026)

Der Mischwasserkanal von 1937 ist sanierungsbedürftig. Durch die Maßnahme wird außerdem der Abflussquerschnitt vergrößert und die hydraulische Leistungsfähigkeit verbessert. Die Baumaßnahme umfasst den Austausch von ca. 200 m Mischwasserwasserkanälen mit einem Durchmesser DN 300 bis DN 500 und wird in offener Bauweise durchgeführt. Desweiteren erneuert die SWU gemeinsam mit der EBU verschiedene Spartenleitungen.

Für die Gesamtmaßnahme wird eine Bauzeit vom Anfang September 2025 bis November 2026 veranschlagt. Eine zeitweise Vollsperrung der Böblinger Straße ist erforderlich.

Planungsunterlage

Baugebietserschließung Nadelbaumäcker in Eggingen (Bauende Dezember 2026)

Die Entsorgungs-Betriebe der Stadt Ulm (EBU) planen gemeinsam mit der Stadt Ulm und den Stadtwerken Ulm/Neu-Ulm die Erschließung des Neubaugebietes Nadelbaumäcker in Eggingen.

Die Erschließung des Neubaugebietes erfolgt im Mischsystem mit PVC-Rohren DN 250 bis DN 400 und Stahlbetonrohren DN 400 bis DN 800. Südöstlich des Baugebietes wird ein Regenrückhaltebecken mit einer gedrosselten Ableitung zum Rötelbach hergestellt (äußere Erschließung).

Die Durchführung der Bauarbeiten wurde mit den verschiedenen öffentlichen Bauträgern koordiniert und wird als Gesamtmaßnahme an eine Baufirma durchgeführt.

Im Zuge der Erschließungsmaßnahme sind folgende Einzelvorhaben vorgesehen:

Straßenbau: Fachbereich Stadtentwicklung, Bau und Umwelt, Abteilung Verkehrsplanung und Straßenbau (VGV/VI-1)
Kanalbau: Entsorgungs-Betriebe der Stadt Ulm (EBU)
Versorgungsleitungsbau und Beleuchtung: Stadtwerke Ulm/Neu-Ulm GmbH (SWU)

Die geplante Bauzeit für die Gesamtmaßnahme ist vom Frühjahr 2025 bis Ende 2026 vorgesehen.

Lageplan (PDF)
